Đóng điện dự án nâng khả năng tải đường dây 220kV Dốc Sỏi – Dung Quất

Ngày 13/2, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Công ty Truyền tải điện 2 (PTC2) phối hợp với các đơn vị liên quan đóng điện thành công dự án nâng khả năng tải đường dây 220kV Dốc Sỏi – Dung Quất.

Dự án được Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đầu tư, PTC2  được giao quản lý điều hành dự án. Dự án đã được PTC2 khởi công ngày 26/11/2025.

Dự án có quy mô: phần đường dây thay thế dây dẫn nhôm lõi thép bằng dây dẫn nhiệt độ cao lõi tổng hợp sợi carbon, dây chống sét, phụ kiện, cách điện (với chiều dài tuyến 2 mạch khoảng 8,85 km). Phần ngăn lộ 220kV; tại TBA 500kV Dốc Sỏi thay thế thiết bị 2 ngăn lộ đường dây 220kV bao gồm 6 bộ TI, 12 bộ DCL, 2 bộ MC đảm bảo dòng ngắn mạch 50kA/1s và dây dẫn 2xAAC630 cùng phụ kiện phù hợp; tại TBA 220kV Dung Quất thay thế 02 DCL-9 tại 2 ngăn lộ đường dây 220kV bằng loại có dòng ngắn mạch 50kA/1s và dây dẫn 2xAAC630 cùng phụ kiện phù hợp.

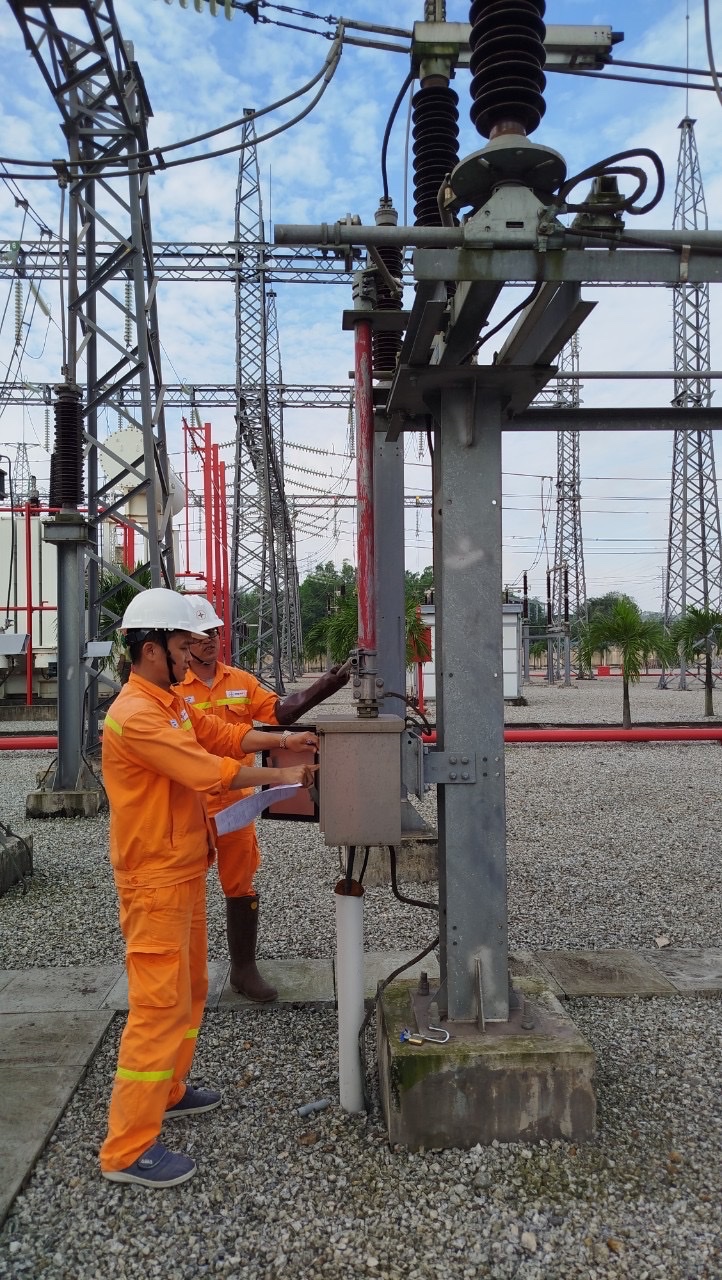

Kiểm tra thiết bị trước khi đóng điện

Công nhân trạm biến áp 500kV Dốc Sỏi thao tác đóng điện

Do tầm quan trọng của dự án, đồng thời với yêu cầu cấp bách về tiến độ thi công đảm bảo cấp điện cho khu kinh tế Dung Quất (Quảng Ngãi), ngay sau khi khởi công PTC2 đã yêu cầu các nhà thầu, đơn vị tư vấn thiết kế, tư vấn giám sát khẩn trương triển khai thi công đảm bảo công tác an toàn, chất lượng công trình và tiến độ.

Dự án đã hoàn thành vượt tiến độ so với kế hoạch được giao, kịp thời đóng điện trước dịp Tết Nguyên đán Bính Ngọ 2026. Việc sớm hoàn thành dự án góp phần nâng cao khả năng tải cho đường dây hiện hữu, đáp ứng nhu cầu tăng trưởng phụ tải và giải phóng công suất các nguồn phát điện trong khu vực vào hệ thống điện quốc gia, đồng thời tăng cường cung cấp điện ổn định, lâu dài cho khu kinh tế Dung Quất nói riêng và tỉnh Quảng Ngãi nói chung trong thời gian tới.

Thu Hà
